   時空裂縫(一):大城-麥寮連鎖公路演變 文/高鐵HSR
    台灣自民國50年陸續出現完整的公路網,至今已有50年的歷史,其中更是經過三次的整編與無數次的改線。本連載隔期發表,以「天然災害」、「截彎取直」、「新闢外環」所留下的舊線為基礎,希望讓讀者發現更多不為人知的舊公路。在稍縱即逝的情況下,偶爾來個公路舊線遊覽也是不錯的選擇。


台灣公路的眾多舊線中,不時會因為甲公路的變動,導致乙公路也必須跟著變動。最常見此狀況通常只有整編,但是整編時會一次變動完成。本次介紹的「大城-麥寮連鎖公路演變」,不僅僅是整編時編號調整,還可以歸因於台17及其西濱大橋的計畫~完工,導致了50年來的改變。其中編號變動只有一次比較劇烈,剩下的就是路線上的修改、調整。

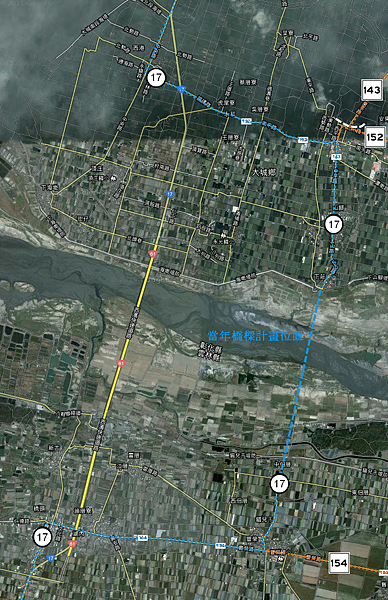

【圖一】民國50~民國65



民國50年台灣的省道僅僅編至臺16線,也就是說臺17線在這張圖的年代中是跟本沒有的。

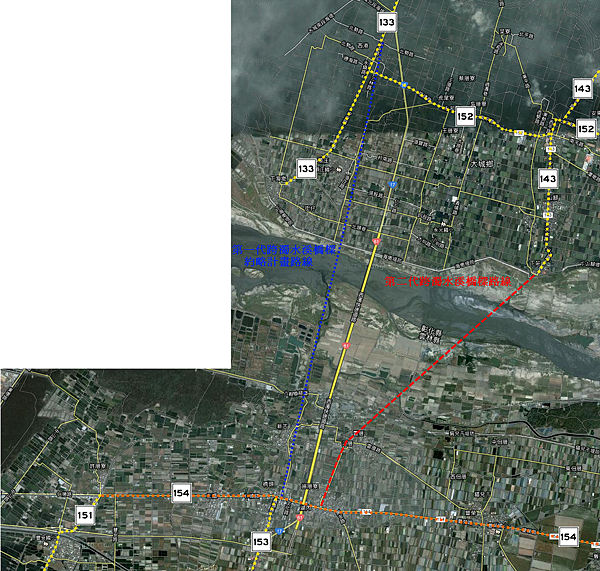

當時鄉道151線與縣道154線共用起點,臺17線在當時還是鄉道133線(大約為今日台17線彰化段),以及鄉道153線(大約為今日台17線麥寮市區以北)。鄉道152線起點則位於鄉道133線上,鄉道143線在這裡的路線恰好是現在的縣道143線。這時往來濁水溪兩岸只能靠西螺大橋,其他地方可說是井水不犯河水(路上交通而論)。

當然這時就有計畫開一條跨越濁水溪的橋樑,分別是第一代的深藍色線以及第二代的紅色線,筆者都畫出約略位置供讀者參考

【圖二】民國65~民國68年:



  在第二次公路普查中,省道編號使用從原本的16加到24,這些省道的出現破壞了重要縣鄉道編號系統的連貫性,許多縣道編號乾坤大挪移,其中又以臺17線影響最為劇烈。

  在跨越濁水溪這裡當然也出現了變動,鄉道133線搬家,鄉道153線長度縮短,鄉道151線則是變成現今的溪頭公路,一切只是臺17線的出現呀!臺17線的路線則是吃掉鄉道133線後拐進大城,之後延續採用上圖的第二代橋樑,跨越濁水溪後再回到較靠海的位置。這樣的選線迫使鄉道143線、鄉道152線、縣道154線通通縮短,如本圖呈現的位置。

【圖3】民國68年~民國80



  民國67年,原本的斜跨濁水溪的橋樑計畫改成本圖的直跨,而省道的標誌也變成圓形,這次改變唯一受到干擾的只有縣道154線再次縮短。

【圖4】民國80年代~民國90年代(民國80年西濱大橋完工):



  西濱大橋終於完工,當時台61線西濱快速公路計畫案已經出爐,西濱大橋便以雙向8車道的規模通車。

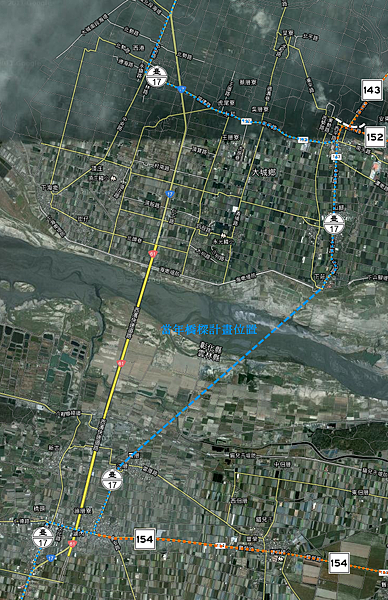

  為了因應西濱大橋正式通車,縣道152線起點西移,縣道143線則是恢復成原本路線(民國70年代升級縣道)。比較特別的是縣道154線起點仍然在圖3的位置,出現了一條縣道154乙線來補足縣道154線與台17線中間的路段,不過這個編號出現時間不長,民國90年前後就消失了,目前僅在民國88年的經建三版地圖中還有它的蹤跡。

    現況:

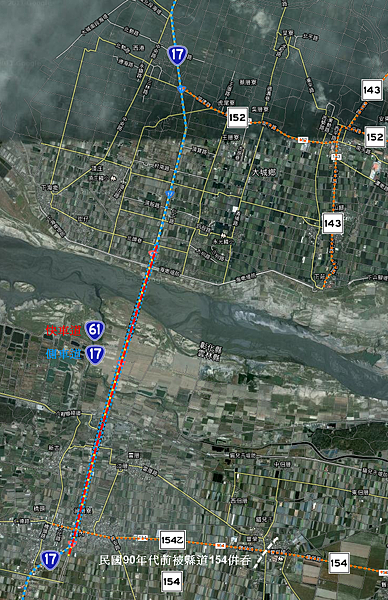

原則上和圖4差不多(與民國90年代比較),僅有台61線標誌顏色由藍轉紅,這是於2006年重型機車開放行駛快速公路時所更換。另外現今的縣道154線起點已經西移到六輕工業區門口,故本圖無法繪出其起點。

  本次的連鎖演變介紹,簡單交代了台17線出現前後的演變,包含跨濁水溪橋樑的四代演變以及縣道154線的四個起點,甚至時間切得剛剛好,連省道標誌的演變都一次閱盡,50年來台灣公路演變縮影,已經在這次彙整中一覽而盡。


  發行/公路邦 發行人/Peter Fu 編輯、排版/貓砂 本期電子報稿期/2012.01.01-2012.02.27
